信息未审核或下架中,当前页面为预览效果,仅管理员可见
“华龙一号”漳州核电1号机组环吊桥架
转载
超级管理员于 2025/03/25 18:12:07 发布
IP属地:未知
来源:
作者:
298 阅读
0 评论
0 点赞

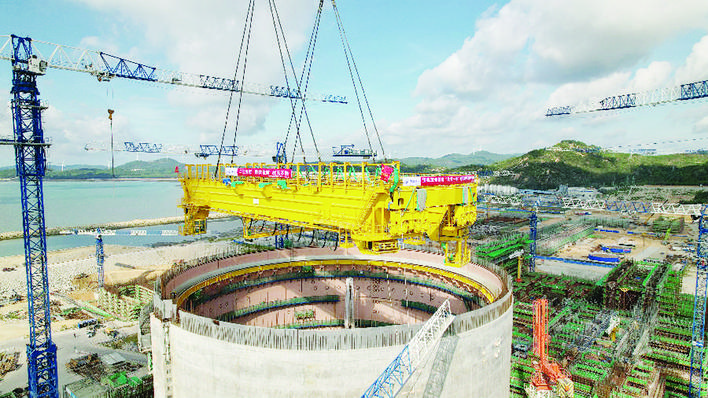

8月24日上午10时18分,随着3200吨履带吊在漳州核电的首次成功应用,“华龙一号”漳州核电1号机组环吊桥架整体吊装就位(如图)。这标志着“华龙一号” 国内首次实现环吊整体吊装“零的突破”,为后续主设备引入及内穹顶吊装打下坚实基础。
据悉,本次吊装采用3200吨履带式起重机实施。漳州核电站1号机组环梁安装结合目前已经成熟的工程测量技术和大件吊装技术,运用调整垫板一次加工成型技术将环吊吊装简化为环梁、环轨地面组装、数据测量、整体吊装、最终紧固等5个工艺,直接将关键路径的工期提前15天。环吊桥架吊装就位,为1号机组主设备专业施工提前释放了工作面,使得多专业可平行施工,有效缓解关键路径工期紧张的压力和风险。(潘大学 郭扬 文 张正洲 图)
